Vào lúc 15 giờ 30 phút ngày 22 tháng 5 năm 2016, Tổ máy số 3 – Nhà máy thủy điện Sê san 4 đã hòa lưới thành công sau thời gian dừng Tổ máy để thực hiện công tác trung tu

Thực hiện “Kế hoạch sửa chữa năm 2016” của Công ty phát triển thủy điện Sê San và “Phiếu đăng ký công tác” đã được Trung tâm điều độ Hệ thống điện quốc gia phê duyệt; Trong thời gian từ ngày 4/5/2016 đến ngày 22/05/2016, các đơn vị của Công ty đã hoàn thành xuất sắc công tác sửa chữa, thí nghiệm hiệu chỉnh định kỳ Tổ máy số 3 của Nhà máy Thủy điện Sê San 4.
Với phương châm xuyên suốt là “An toàn – Chất lượng và Tiến độ”, được sự chỉ đạo sâu sát của Lãnh đạo Công ty, cùng với tinh thần làm việc trách nhiệm và sự nổ lực cao của tập thể CBCNV các đơn vị, công tác sửa chữa lớn Tổ máy số 3 đã được thực hiện một cách an toàn và hiệu quả. Trong quá trình trung tu, các đơn vị đã kịp thời tham mưu cho Lãnh đạo công ty đánh giá đầy đủ về tình trạng kỹ thuật của các Hệ thống thiết bị và tổ chức xử lý triệt để các tồn tại, khiếm khuyết thiết bị để đảm bảo cho Tổ máy vận hành ổn định và tin cậy. Đạt được một số thành tích nổi bật, cụ thể như sau:

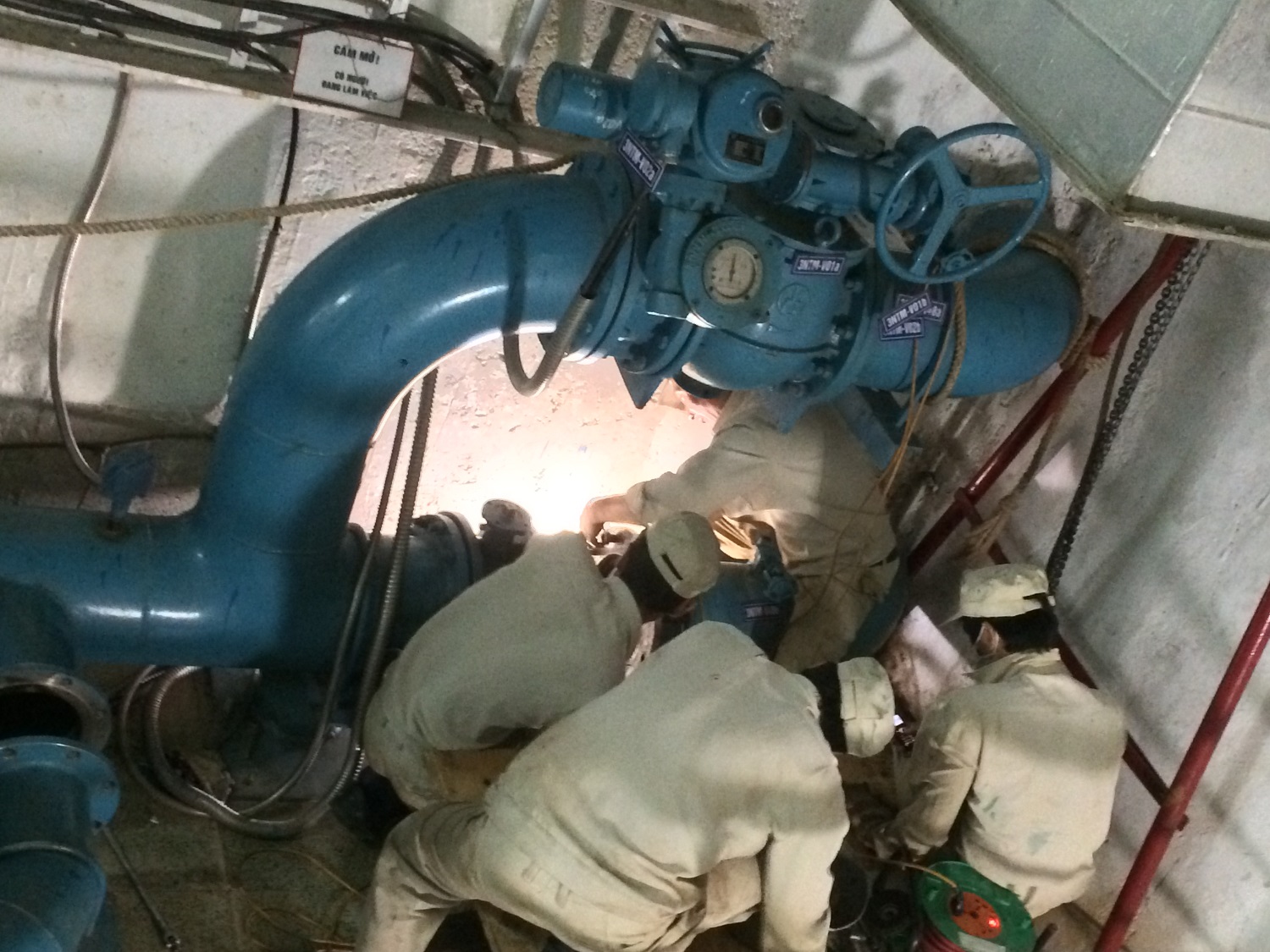

- Phối hợp chuyên gia Nhà máy chế tạo thay thế, thử nghiệm hiệu chỉnh và đưa vào làm việc Van phân phối chính của Hệ thống điều tốc tổ máy H3;
- Thử nghiệm thành công và đưa Máy phát H3 vào làm việc ở chế độ bù đồng bộ.
Theo tiến độ được Trung tâm điều độ Hệ thống điện quốc gia (A0) phê duyệt, tổng thời gian dừng Tổ máy để trung tu là 24 ngày. Tuy nhiên, các đơn vị đã hoàn thành toàn bộ khối lượng công việc và đưa Tổ máy H3 vào vận hành với tổng thời gian 19 ngày.
Sau đây là một số hình ảnh:

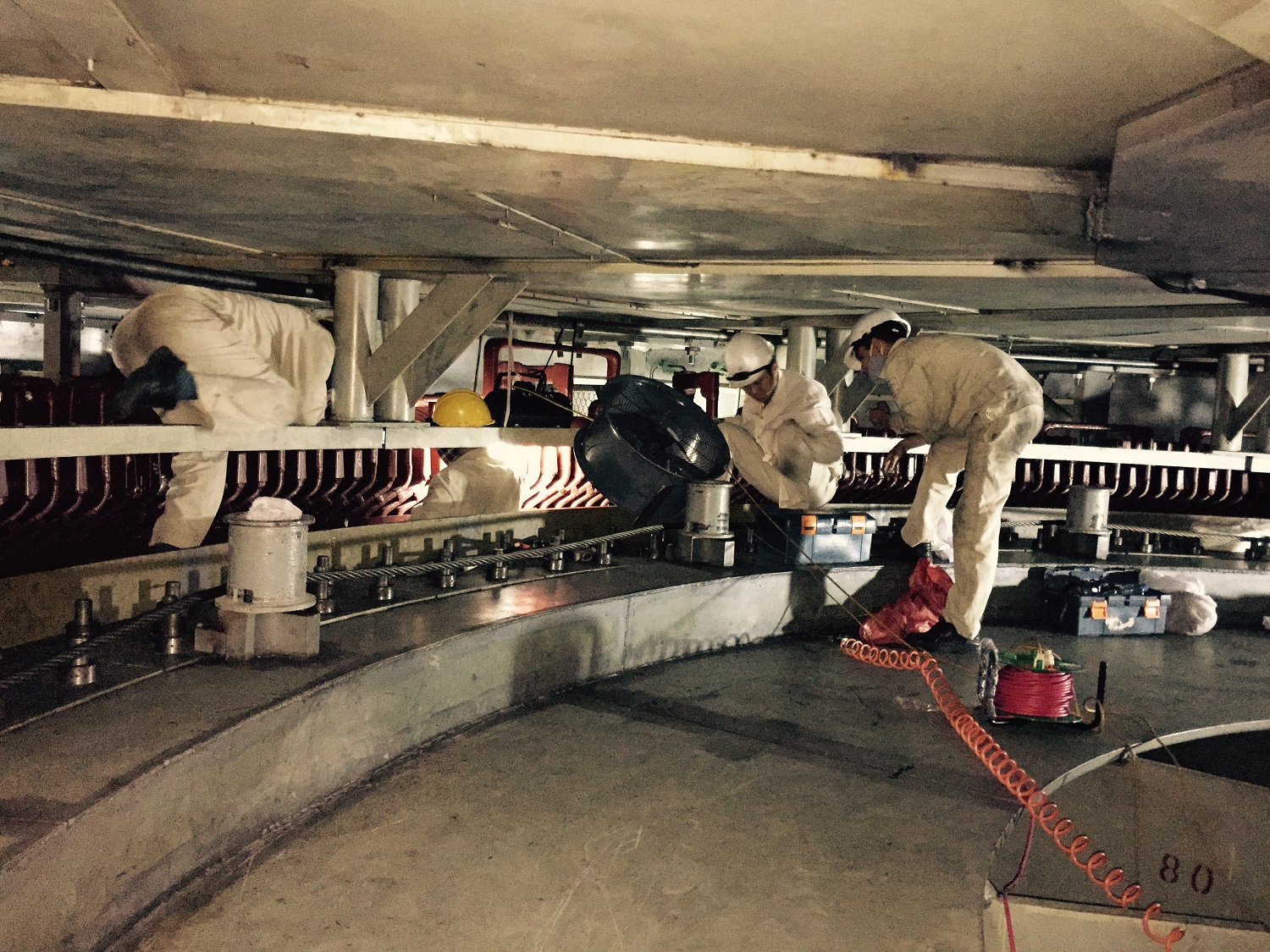

Bảo dưỡng Hệ thống nước kỹ thuật tổ máy

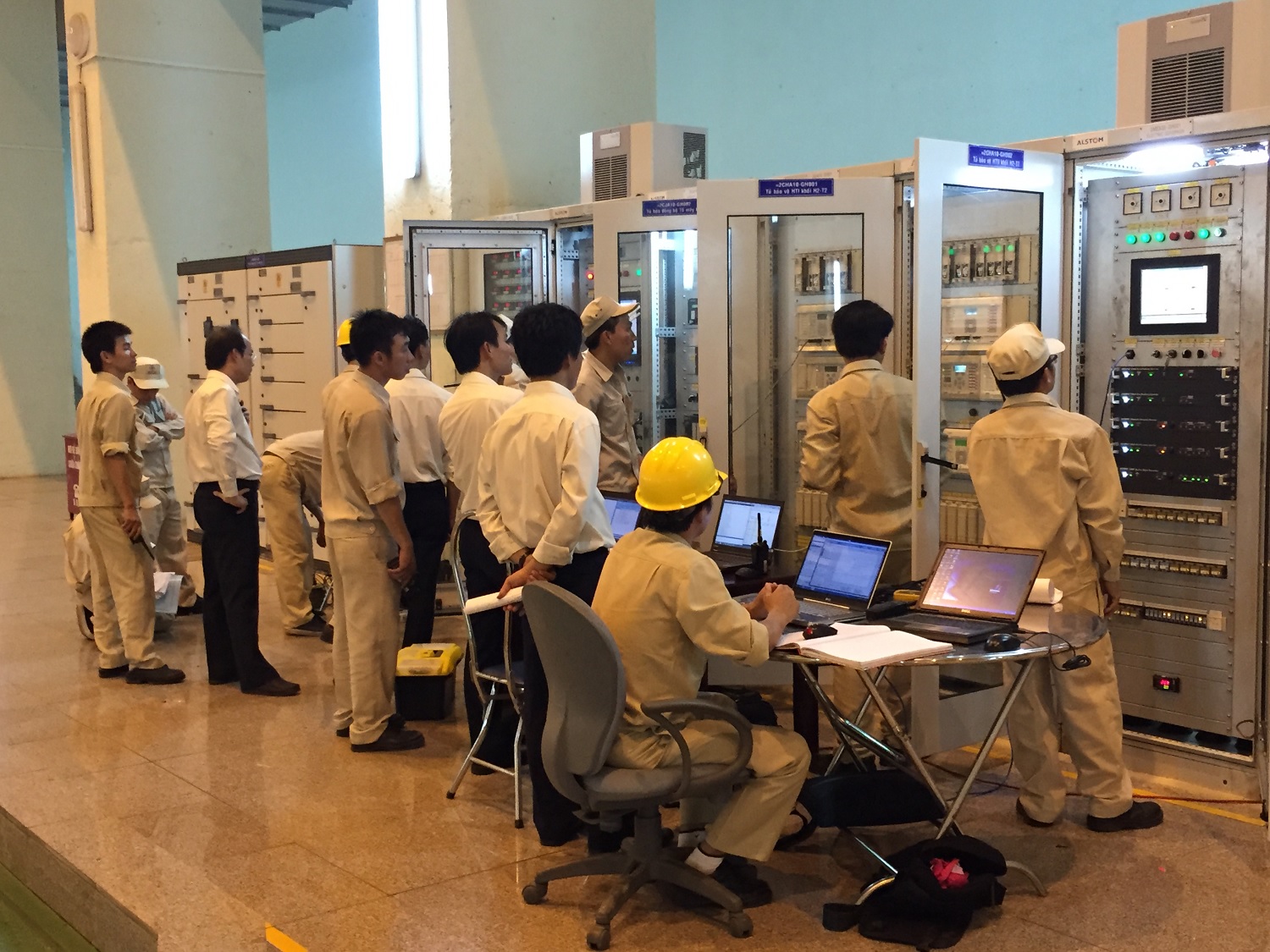

Kiểm tra, bảo dưỡng Máy phát

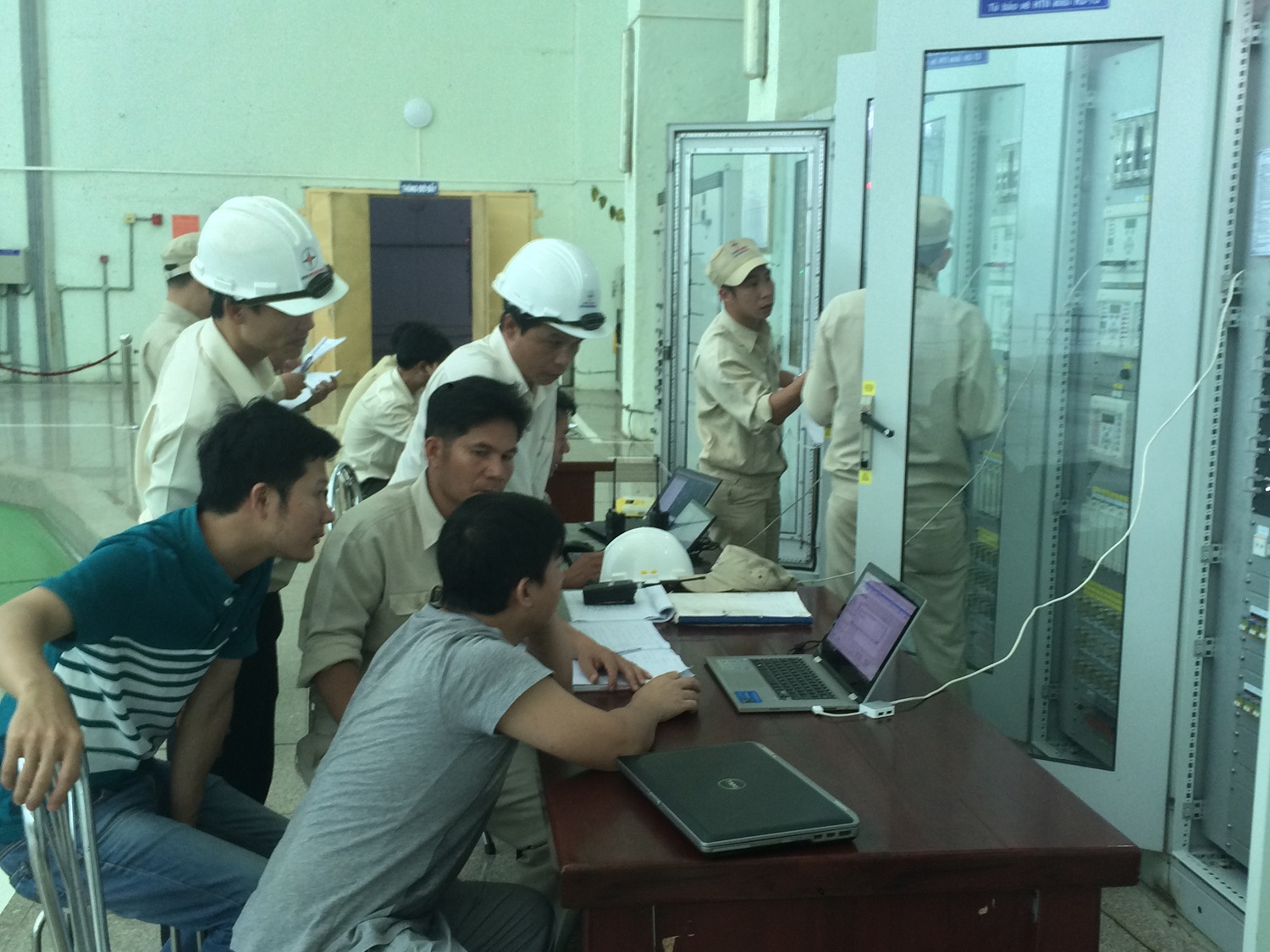

Thí nghiệm, hiệu chỉnh hệ thống Điều tốc
Lê Văn Hào
