Vào lúc 8 giờ 55 phút ngày 19 tháng 5 năm 2015, Tổ máy số 2 – Nhà máy thủy điện Sê san 4 đã hòa lưới thành công sau 22 ngày thực hiện công tác trung tu.
Thực hiện “Kế hoạch sửa chữa năm 2015” của Công ty phát triển thủy điện Sê San và “Phiếu đăng ký công tác” đã được Trung tâm điều độ Hệ thống điện quốc gia phê duyệt; Trong thời gian từ ngày 27/4/2015 đến ngày 19/05/2015, các đơn vị của Công ty đã hoàn thành xuất sắc công tác trung tu Tổ máy số 2 của Nhà máy Thủy điện Sê San 4.
Với phương châm xuyên suốt là đảm bảo “An toàn – Chất lượng và Tiến độ”, được sự chỉ đạo sâu sát của Lãnh đạo Công ty, cùng với tinh thần làm việc trách nhiệm và sự nổ lực cao của tập thể CBCNV các đơn vị, công tác sửa chữa lớn Tổ máy số 2 đã được thực hiện một cách an toàn và hiệu quả. Trong quá trình trung tu, các đơn vị đã kịp thời tham mưu cho Lãnh đạo công ty đánh giá hết tình trạng thiết bị, xử lý triệt để các tồn tại, khiếm khuyết thiết bị để đảm bảo cho Tổ máy vận hành an toàn ổn định, tin cậy và hiệu quả.
Thời gian thực hiện trung tu Tổ máy vượt tiến độ đề ra, theo kế hoạch, tổng thời gian dừng tổ máy là 25 ngày, nhưng các đơn vị đã hoàn thành toàn bộ khối lượng công việc và đưa tổ máy vào vận hành thử nghiệm 72 giờ vượt so với Kế hoạch 3 ngày.
Một số hình ảnh:

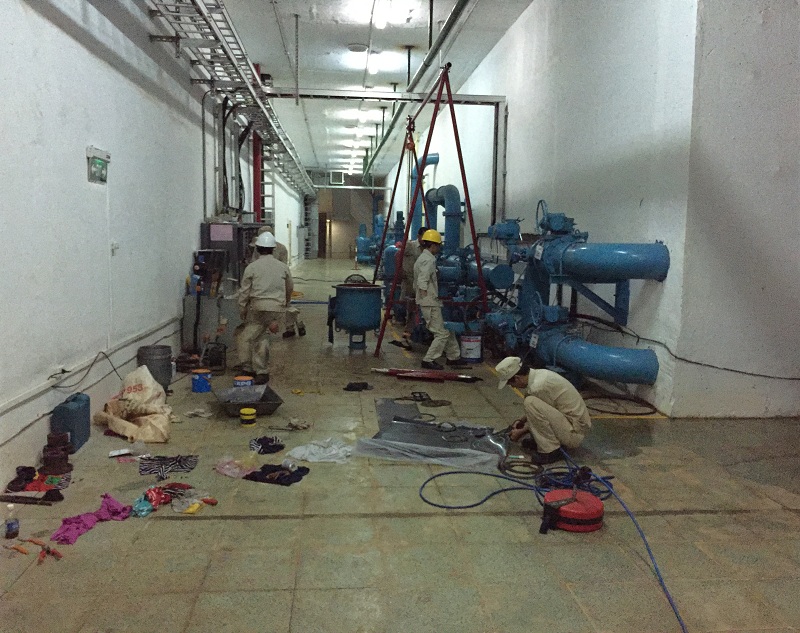

Bảo dưỡng Hệ thống nước kỹ thuật tổ máy

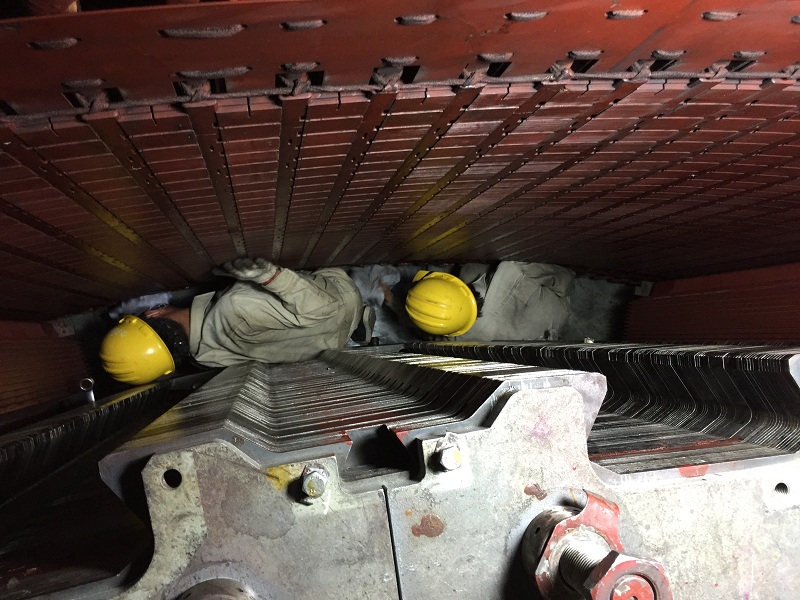

Kiểm tra, bảo dưỡng cuộn dây stator máy phát

Thí nghiệm, hiệu chỉnh hệ thống Điều tốc

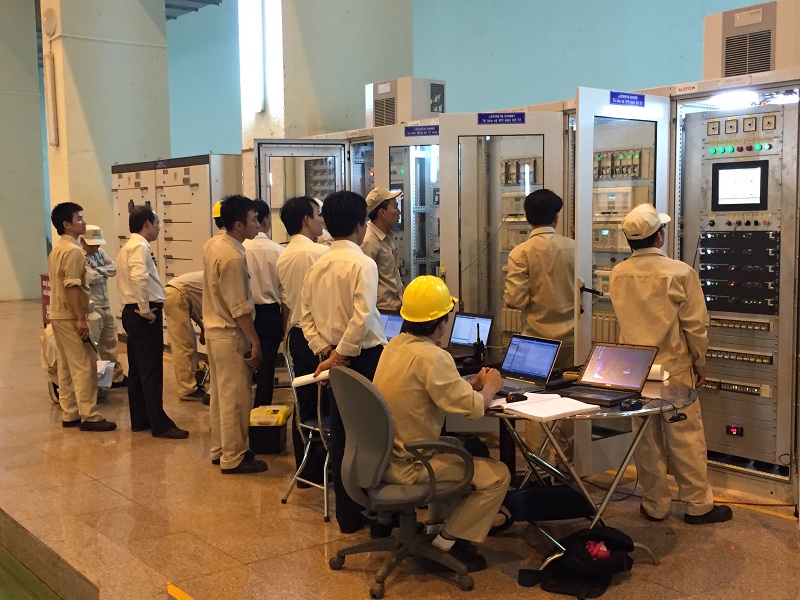

Thí nghiệm tổng hợp
Lê Văn Hào
