Sê San 4 – Nơi những người thợ đưa Tổ máy H2 về đích sớm 4 ngày

Thứ hai, 1/12/2025 | 13:34 GMT+7

Ngày 01/12/2025, công tác sửa chữa lớn khối tổ máy H2-T2 Nhà máy Thủy điện Sê San 4 đã hoàn thành sớm hơn kế hoạch 04 ngày, đảm bảo đầy đủ các yêu cầu về chất lượng, kỹ thuật và an toàn. Đây là một trong những điểm nhấn quan trọng của công tác sửa chữa – bảo dưỡng năm 2025.

Theo kế hoạch được phê duyệt, hạng mục sửa chữa lớn Tổ máy H2 gồm các hạng mục chính: kiểm tra, bảo dưỡng toàn bộ hệ thống cơ khí và điện – điều khiển; sửa chữa, gia cố các bộ phận quan trọng của tổ hợp tuabin – máy phát; vệ sinh công nghiệp; đo đạc, căn chỉnh các thông số kỹ thuật; thí nghiệm, hiệu chỉnh và thực hiện thí nghiệm đồng bộ trước khi đưa tổ máy trở lại vận hành.

Những ngày “3 ca liên hoàn” cùng tổ máy H2

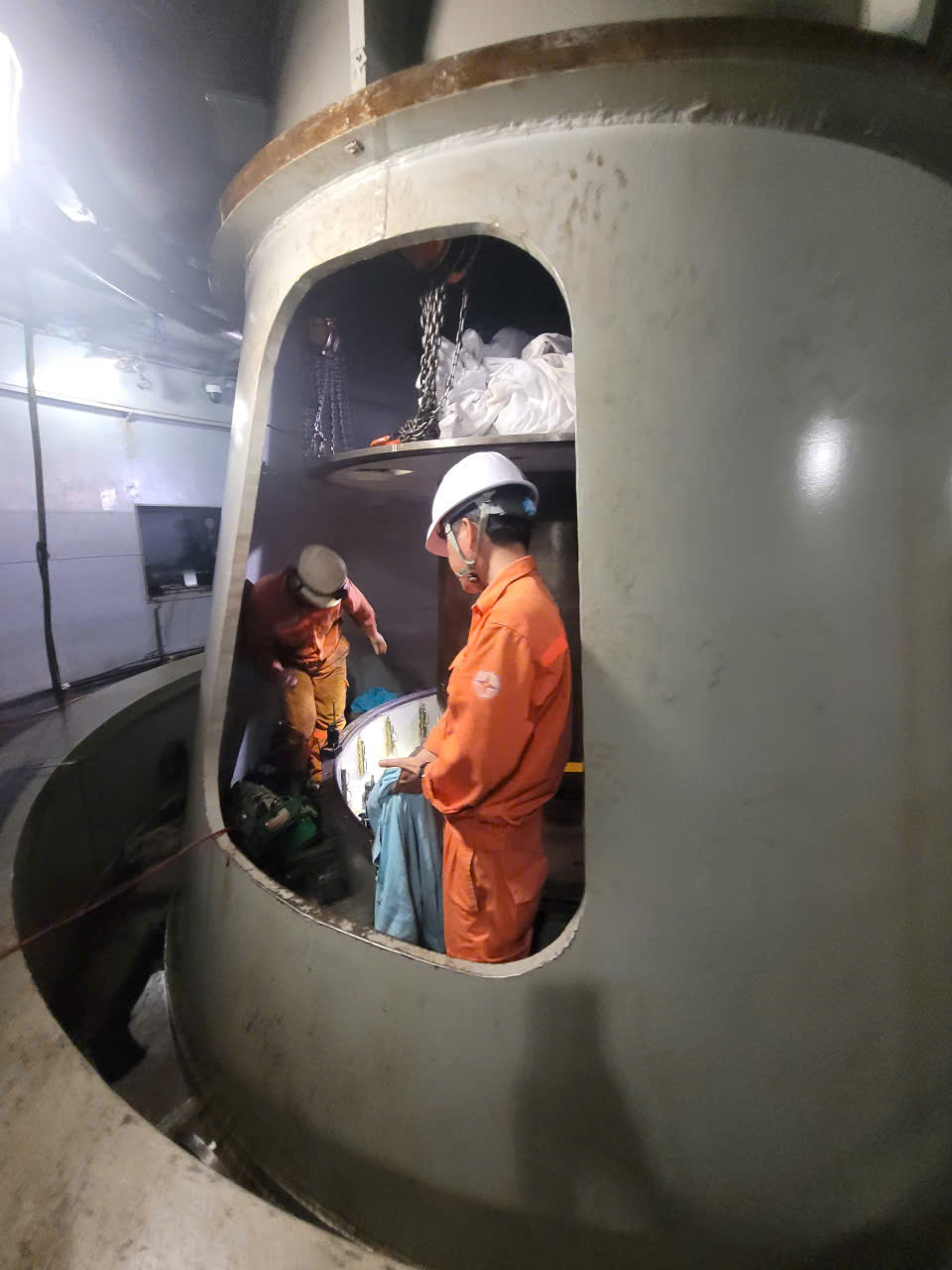

Tổ máy H2 của Nhà máy thủy điện Sê San 4 đã vận hành được hàng chục ngàn giờ. Đến kỳ sửa chữa lớn, khối lượng công việc nặng như “giải phẫu đại phẫu thuật”, từ tháo máy, vệ sinh, căn chỉnh, hiệu chỉnh, thí nghiệm… Mỗi công đoạn đòi hỏi độ chính xác đến từng phần nhỏ của “milimet”.

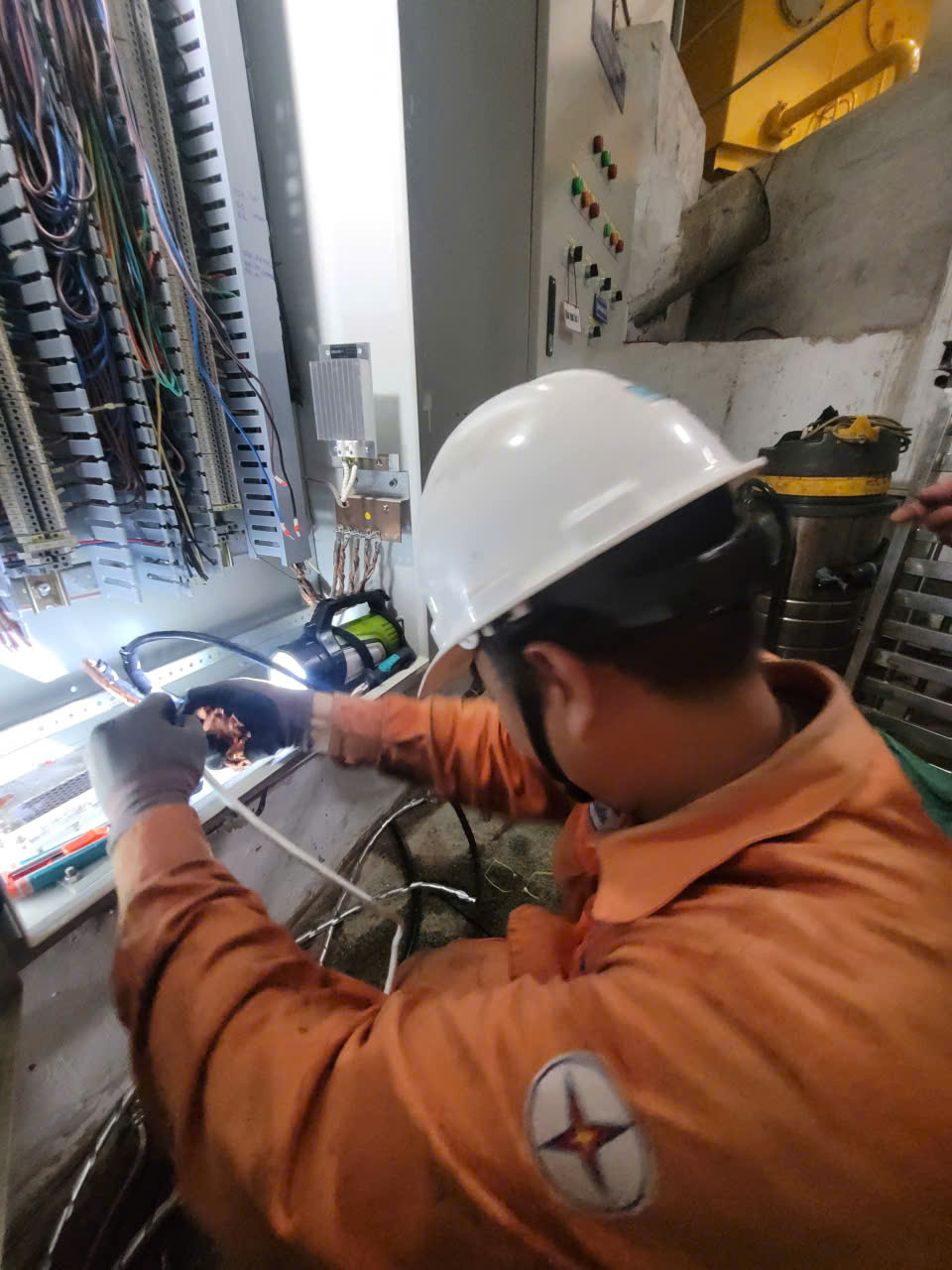

Phân xưởng Sửa chữa – lực lượng trực tiếp thi công – đã bước vào công việc từ những ngày đầu tháng 11. Tổ cơ khí làm việc song song với Tổ điện và Tổ tự động cùng với nhóm giám sát kỹ thuật của Phòng Kế hoạch và Kỹ thuật giám sát sai số từng chi tiết.

Để rút ngắn tiến độ, các tổ phân chia thành nhiều nhóm, làm luân phiên để đảm bảo hoàn thành công tác sửa chữa lớn Tổ máy H2 sớm nhất có thể,

Tại phòng điều khiển trung tâm Phân xưởng Vận hành liên tục cập nhật hiện trạng; Phòng Kế hoạch và Kỹ thuật theo sát từng phần việc, đánh giá rủi ro ngay khi có phát sinh; Phân xưởng Sửa chữa điều chỉnh phương án thi công theo từng ca quên mệt mỏi.

Trong quá trình thực hiện, đội ngũ kỹ thuật đã chủ động đánh giá hiện trạng, xử lý kịp thời các phát sinh, đồng thời cải tiến nhiều công đoạn để rút ngắn thời gian thi công. Nhờ sự phối hợp nhịp nhàng giữa các đơn vị và nỗ lực làm việc liên tục của tập thể kỹ sư, công nhân, tiến độ toàn bộ hạng mục đã được hoàn thành sớm hơn dự kiến 04 ngày so với kế hoạch được phê duyệt.

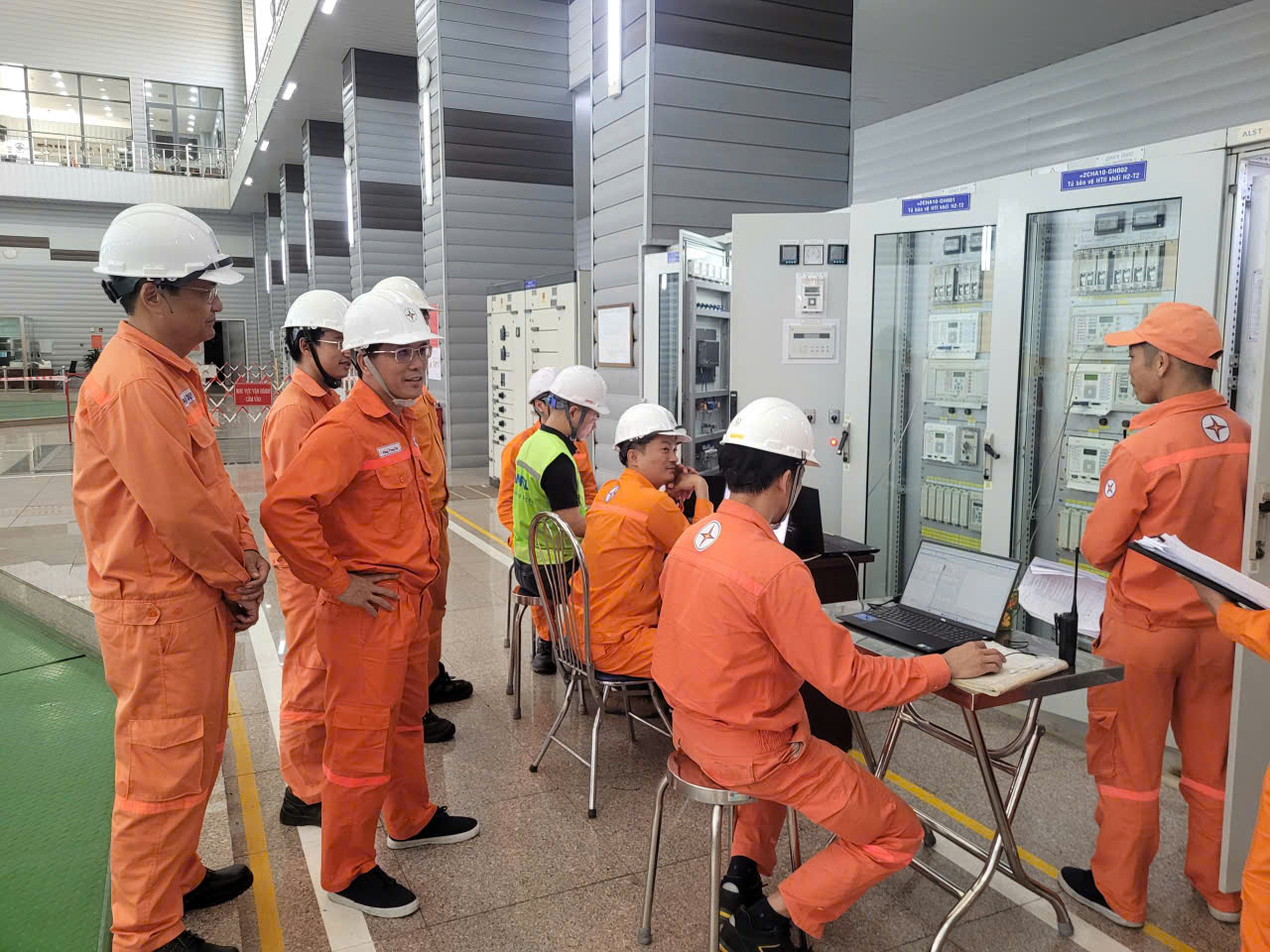

Đánh giá các thông số trong quá trình thử nghiệm tổng hợp H2-T2

Không chỉ vượt tiến độ, mà còn vượt qua những áp lực âm thầm: áp lực về tuổi thọ thiết bị, về khối lượng sửa chữa lớn, về sự kỳ vọng của lãnh đạo và cả cam kết đảm bảo nguồn điện mùa khô đang đến rất gần.

Hoàn thành vượt tiến độ sửa chữa lớn và đưa Tổ máy H2 vào vận hành an toàn trở lại sau sửa chữa có ý nghĩa rất lớn đối với Nhà máy Thủy điện Sê San 4, góp phần: Bổ sung nguồn vận hành ổn định trong mùa khô tới; Tăng độ tin cậy của hệ thống thiết bị nhà máy; Khẳng định năng lực tự chủ kỹ thuật của Công ty.

Không có lễ vinh danh, không có cờ hoa, nhưng với những người thợ điện Sê San 4, việc đưa Tổ máy H2 vận hành trở lại an toàn hiệu quả, vượt tiến độ chính là phần thưởng lớn nhất.

Giữa tiếng nước chảy và tiếng máy quay đang dần trở lại nhịp quen thuộc, ai cũng hiểu rằng, đằng sau 04 ngày vượt tiến độ là hàng trăm giờ lao động tận tâm, là tinh thần trách nhiệm và niềm tự hào của những con người luôn đứng sau ánh sáng của lưới điện quốc gia./.

Đưa tin: Tuyết Minh
